З чого почати ремонт квартири: правильний порядок робіт
З чого почати ремонт квартири: проєкт, кошторис, демонтаж, електрика, штукатурка, стяжка і чистове оздоблення. Правильний порядок робіт і типові помилки.

З чого почати ремонт квартири — з паперу, а не з перфоратора. Найдорожчі помилки ремонту роблять не майстри, а власники, які «почали з кухні, а там подивимось»: через місяць виявляється, що розетки опинилися за шафою, під ванну не виведена каналізація потрібного діаметра, а ламінат покладено на стяжку, яка ще не просохла. Кожну з цих помилок виправляють тільки демонтажем.
Нижче — повний порядок ремонту квартири: що вирішити до початку робіт, як скласти кошторис, у якій послідовності робити демонтаж, мережі, штукатурку, стяжку і чистове оздоблення, скільки часу дати кожному «мокрому» процесу і які помилки зустрічаються найчастіше. Порядок однаковий для вторинного житла й новобудови — відрізняється тільки обсяг демонтажу.
Крок 0. Визначте тип ремонту

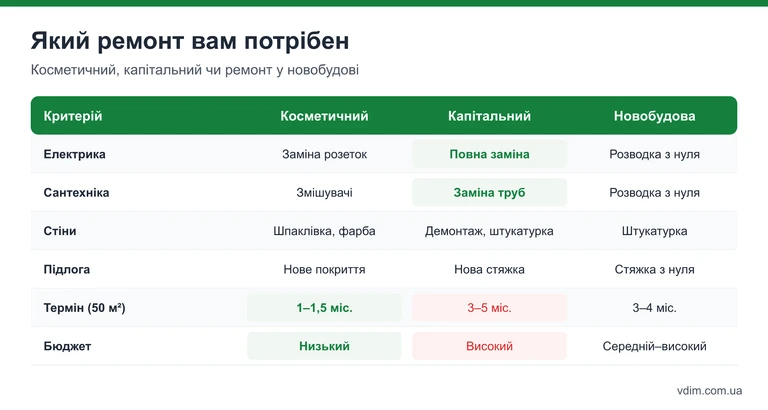

Перш ніж щось планувати, чесно дайте відповідь, який ремонт вам потрібен:

- Косметичний — нові шпалери чи фарба, підлогове покриття, заміна розеток і змішувачів. Інженерні мережі й стяжку не чіпають. Підходить, якщо проводка мідна й не старша за 15–20 років, а труби пластикові.
- Капітальний — демонтаж до бетону й цегли, заміна електрики й сантехніки, нова штукатурка й стяжка, часто перепланування. Обов'язковий для квартир з алюмінієвою проводкою та сталевими трубами.
- Ремонт у новобудові — демонтувати майже нічого, але мережі розводять з нуля, а стіни й підлоги потребують вирівнювання. Враховуйте, що будинок ще дає усадку 1–2 роки, тому еластичні матеріали й армувальна сітка на стиках тут особливо важливі.
Спроба зекономити, зробивши «косметику» поверх старої проводки й труб, зазвичай закінчується тим, що через 2–3 роки свіжий ремонт розкривають заради аварійної заміни.

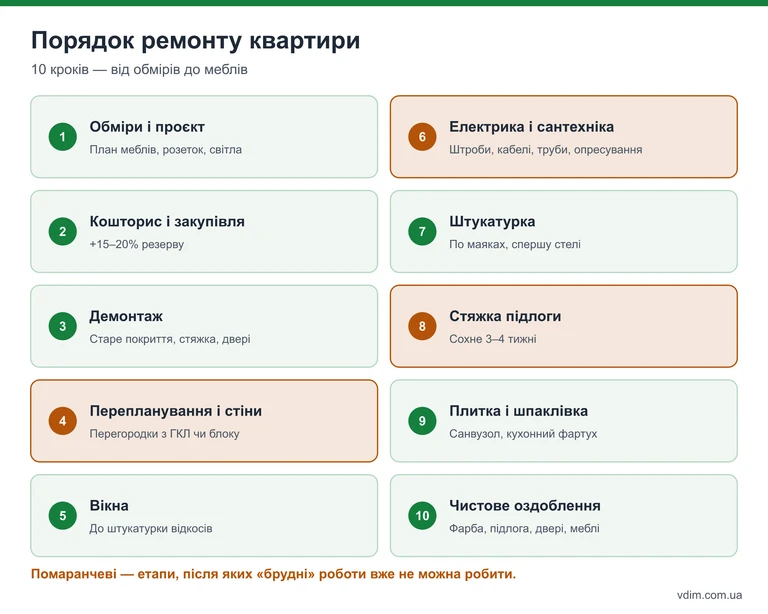

Крок 1. Обміри та проєкт
Проєкт ремонту не обов'язково замовляти в дизайнера. Мінімально потрібні:
- Обмірний план — усі стіни, прорізи, висоти, розташування стояків, вентканалів, щита.
- План меблів — де стоятиме ліжко, диван, телевізор, шафи, кухня, пральна машина. Від цього залежить усе інше.
- План електрики — розетки, вимикачі, світильники, окремі лінії на плиту, духовку, пральну машину, бойлер, кондиціонери.
- План сантехніки — розташування приладів, висоти виводів, ухили каналізації.
- Розгортки плитки для санвузла й кухонного фартуха — щоб не різати плитку на вузькі смужки біля кутів.
- Специфікація матеріалів — що, скільки і якої марки.

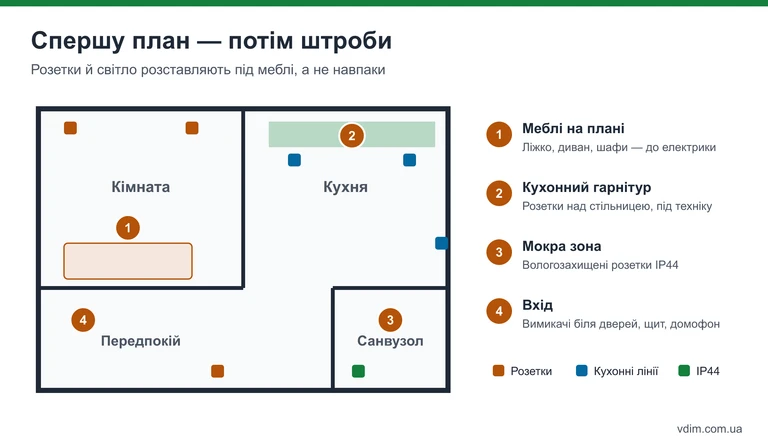

Золоте правило: спочатку меблі, потім розетки. Розетку, яка опинилася за шафою-купе, вже не використати, а подовжувач через усю кімнату — ознака поганого планування.
Якщо плануєте перепланування, перевірте, чи не зачіпаєте несучі стіни, вентканали й «мокрі» зони над житловими кімнатами сусідів. Перенесення кухні чи санвузла над житловою кімнатою нижче заборонене нормами, а демонтаж несучих стін без проєкту й дозволів — небезпечний і незаконний.
Крок 2. Кошторис, бригада і закупівля
Кошторис складайте за етапами: демонтаж, стіни, електрика, сантехніка, штукатурка, стяжка, плитка, чистове оздоблення, двері, сантехприлади, освітлення. Окремим рядком — вивезення сміття, доставка, підйом матеріалів, прибирання.
Кілька практичних порад:
- закладайте резерв 15–20% — у старому фонді під штукатуркою часто знаходять сюрпризи;
- порівнюйте пропозиції бригад за однаковим переліком робіт, а не «ціною за метр»;
- фіксуйте в договорі етапи, терміни й оплату за фактом виконання етапу, а не авансом за весь ремонт;
- матеріали з довгим терміном поставки (плитку, двері, кухню, вікна) замовляйте заздалегідь, щоб бригада не простоювала.
Перед початком робіт повідомте сусідів і керуючу компанію чи ОСББ, дізнайтеся правила: години шумних робіт, використання ліфта, місце для контейнера зі сміттям.
Крок 3. Демонтаж
Демонтаж — найбрудніший і найшвидший етап. Що прибирають при капітальному ремонті:
- старі підлогові покриття, стяжку (якщо вона тріснута, нерівна чи бухтить);
- старі шпалери, фарбу, відшаровану штукатурку — до міцної основи;
- плитку в санвузлі й на кухні;
- стару проводку, розетки, вимикачі;
- металеві труби водопостачання й каналізації (після погодження відключення стояків);
- міжкімнатні двері, вбудовані шафи, антресолі.
Після демонтажу видно реальний стан стін і підлоги: тріщини, порожнечі, провали. Саме тепер варто уточнити кошторис на штукатурку і стяжку.
Крок 4. Перепланування, стіни, вікна
На очищену «коробку» зводять нові перегородки з гіпсокартону, газоблоку чи пазогребневих плит, закладають непотрібні прорізи, прорізають нові (тільки в ненесучих стінах).
Вікна міняють до штукатурки: відкоси штукатурять разом зі стінами, і монтажна піна та примикання закриваються якісно. Якщо поставити вікна після ремонту, відкоси доведеться робити окремо, а пил від демонтажу старих рам осяде на свіжих стінах.
Крок 5. Інженерні мережі
Електрику й сантехніку роблять до будь-яких «мокрих» процесів:
- Електрика. Штроби, прокладання кабелів, установка підрозетників, збирання щита з автоматами й ПЗВ. Детально — у статті заміна електропроводки в квартирі.
- Сантехніка. Заміна стояків (разом із керуючою компанією), розводка водопроводу й каналізації, виводи під змішувачі, інсталяції, бойлер.
- Опалення. Перенесення радіаторів можливе лише за погодженням, а заміна батарей — з відключенням стояка в міжопалювальний сезон.
- Вентиляція і кондиціонування. Траси фреону й дренажу кондиціонерів закладають зараз — після штукатурки це доведеться робити в коробах.
Обов'язково зробіть опресування водопроводу і сфотографуйте всі стіни з мережами й рулеткою — ці фото знадобляться, коли вішатимете полиці.
Крок 6. Штукатурка і стяжка
Мокрі процеси йдуть зверху вниз: спочатку стелі, потім стіни, потім підлога.
- Штукатурка стін і стель по маяках. У житлових кімнатах — гіпсова, у санвузлі — цементна. Технологія — у статті штукатурка стін по маяках.
- Стяжка підлоги — після штукатурки, щоб не пошкодити її й не забруднити розчином стіни. Про види стяжок і терміни висихання — у матеріалі стяжка підлоги своїми руками.
- Сушіння. Гіпсова штукатурка сохне 7–14 днів, цементна стяжка 5 см — близько 4 тижнів. Прискорювати сушіння обігрівачами й протягами не можна — з'являються тріщини.
Цей етап найдовший за часом, і саме тут власники найчастіше поспішають. Витримайте терміни — інакше плитка відшарується, а ламінат здується.
Крок 7. Плитка, шпаклівка, чистове оздоблення
Після висихання «мокрих» шарів:
- Гідроізоляція і плитка в санвузлі, фартух на кухні.
- Шпаклівка стін під фарбування або шпалери, шліфування, ґрунтування.
- Натяжні чи гіпсокартонні стелі, якщо передбачені.
- Фарбування стель і стін, поклейка шпалер.
- Підлогові покриття — ламінат, вініл, паркет. Як обрати — у порівнянні ламінат чи вінілова підлога.
- Міжкімнатні двері, плінтуси.
- Електрофурнітура і сантехприлади — розетки, вимикачі, світильники, змішувачі, унітаз.
- Меблі та кухня — вимірюють і замовляють після чистового оздоблення, коли відомі точні розміри.

Скільки триває ремонт квартири
Орієнтовні терміни капітального ремонту однокімнатної квартири 40–50 м² з однією бригадою:
| Етап | Тривалість |
|---|---|
| Проєкт і закупівля | 2–4 тижні |
| Демонтаж | 3–7 днів |
| Перегородки, вікна | 1–2 тижні |
| Електрика і сантехніка | 1–2 тижні |
| Штукатурка + висихання | 2–3 тижні |
| Стяжка + висихання | 3–4 тижні |
| Плитка, шпаклівка, фарбування | 3–4 тижні |
| Підлога, двері, чистові роботи | 1–2 тижні |
Разом 3–5 місяців. Частину етапів можна поєднати: поки сохне стяжка, в інших кімнатах шпаклюють стіни.
Типові помилки на старті ремонту

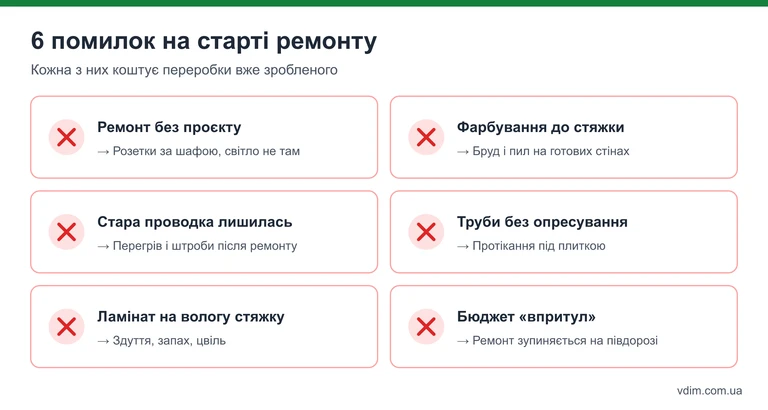

Більшість переробок у ремонті спричинені рішеннями, прийнятими на старті: відсутність плану меблів, порушений порядок робіт, стара проводка під новою штукатуркою й бюджет без резерву. Шість типових помилок нижче коштують найдорожче, бо виявляються вже після чистового оздоблення.

- Ремонт без плану меблів — розетки й світло не там, де потрібно.
- Порушення послідовності — фарбування до стяжки, шпаклівка до заміни вікон.
- Стара проводка під новою штукатуркою — через кілька років аварійна заміна.
- Немає опресування труб — протікання, яке виявляють сусіди знизу.
- Недосушені мокрі шари — відшарування плитки, здуття ламінату.
- Бюджет «впритул» — ремонт зупиняється на найдорожчому етапі.
Часті запитання
З якої кімнати почати ремонт?
При капітальному ремонті — не з кімнати, а з етапу: демонтаж, мережі, штукатурка й стяжка робляться одразу по всій квартирі. Якщо ремонт поетапний по кімнатах, почніть з найдальшої від входу, щоб не носити будматеріали через уже відремонтовані приміщення.
Що робити першим — стіни чи підлогу?
Стіни. Штукатурка й шпаклівка забруднюють і пошкоджують підлогу, тому стяжку роблять після штукатурки, а чистове підлогове покриття — після фарбування стін.
Чи потрібно погоджувати ремонт?
Косметичний і капітальний ремонт без перепланування погодження не потребують. Перепланування з переносом стін, об'єднанням кухні з кімнатою чи перенесенням мокрих зон потребує проєкту й оформлення за чинними правилами. Втручання в несучі конструкції без проєкту заборонене.
Можна жити в квартирі під час ремонту?
Під час демонтажу, штроблення й шліфування — дуже некомфортно й шкідливо через пил. Якщо є можливість, виїжджайте на час капітального ремонту або хоча б на перші 1,5–2 місяці.
Висновок
Ремонт квартири починається з обмірів, плану меблів і кошторису. Далі порядок незмінний: демонтаж → перегородки й вікна → електрика й сантехніка → штукатурка → стяжка → плитка й шпаклівка → чистове оздоблення → меблі. Дотримуйтеся послідовності «від брудного до чистого» й технологічних пауз на висихання — і ремонт не доведеться переробляти вже через рік.
